市域(郊)铁路成眉线破解“空中封锁线”,10条500千伏超高压线路迁改完成

2025-06-23 16:33:15来源:四川在线编辑:熊珮

四川在线记者 段玉清

6月23日,记者从成都轨道集团获悉,近日,随着500千伏坡彭二线成功迁改,市域(郊)铁路成眉线涉及10条超高压线路的电力迁改“攻坚行动”,历时两年多圆满完成。

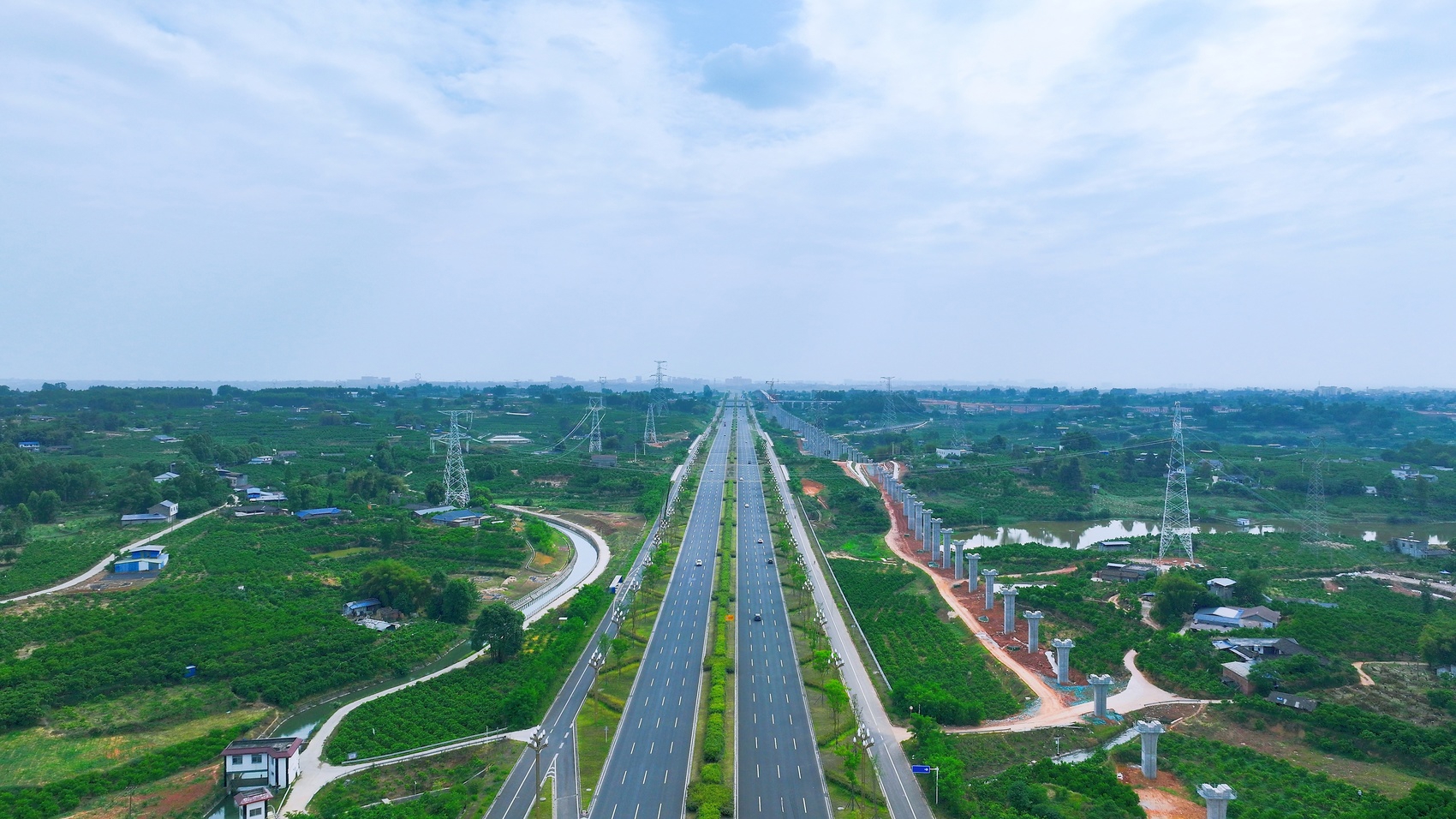

迁改完成后的坡彭一线、二线。

市域(郊)铁路成眉线起于天府新区红莲站,止于眉山东坡区眉山东站,全长约59.139公里,共设13座车站。

在规划上,成眉线和坡彭一线、二线等10条超高压线在线路走向上呈“X”形交叉。“成眉线80%以上都是高架段,高压线横亘在上空,建设高架段的架桥机无法安全通过。”成眉轨道公司前期及土建工程管理人员黄铁指着设计图解释,这些线路不迁改,将严重影响建设进度。但同时,这些超高压线路承担着成都市、眉山市等多地的电力输送任务,如何在不影响城市供电基础上展开迁改工作,成了团队面临的主要问题之一。

据介绍,为保障城市正常用电,500千伏线路停电时,需将这些超高压的电流同步精准分流到其他线路。此外,10条超高压线路中,每条都是3到5年才有一次停电作业的机会,每次“窗口期”只有20天左右,“如果错过窗口期,后续许多工序无法开展,就会延误工期。”成眉轨道公司前期及土建工程管理人员闵杰介绍。

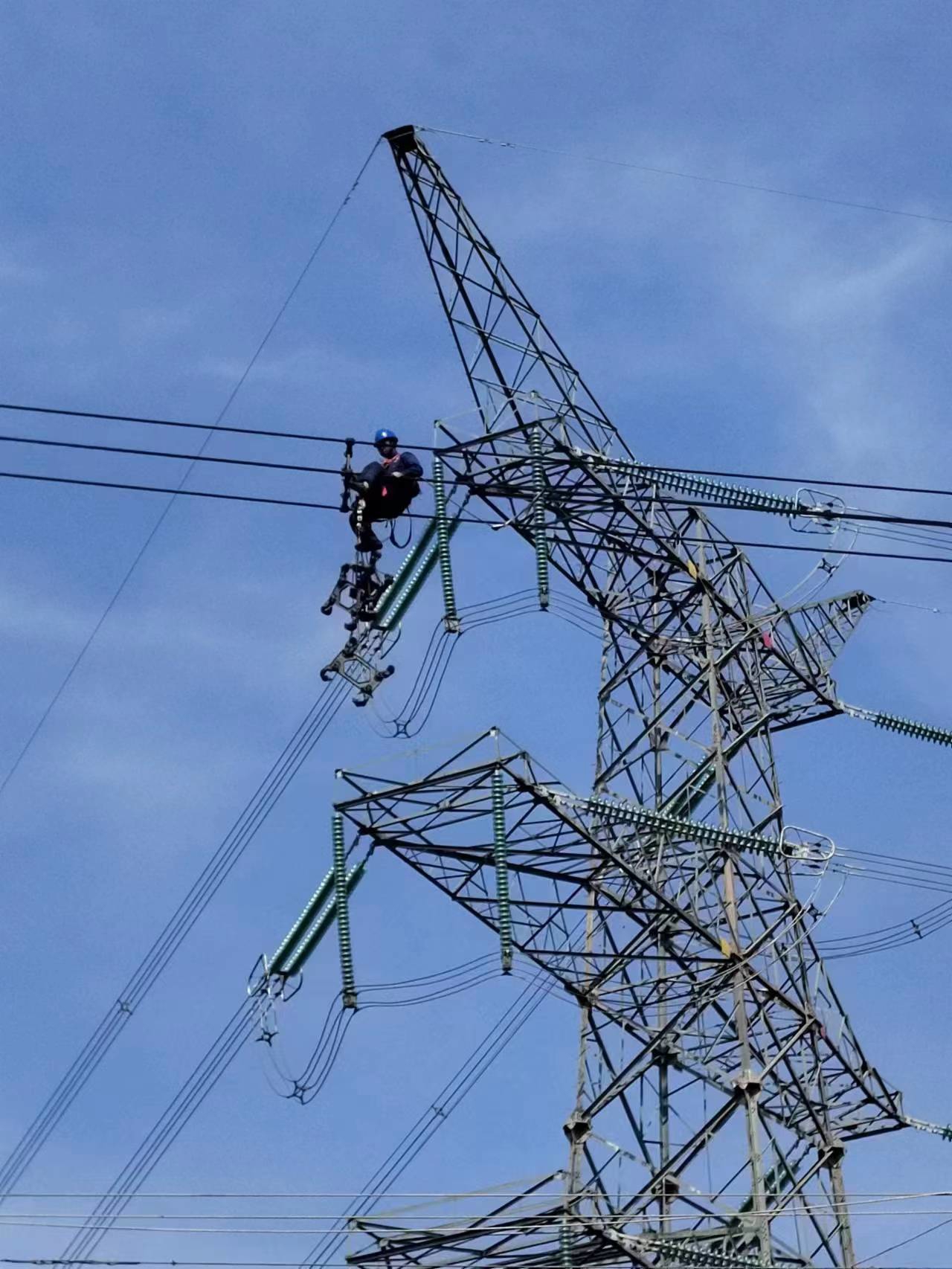

迁改过程中正在安装间隔棒。

以成眉线煎茶站附近的山彭二线迁改为例,这条线路的迁改“窗口期”有22天,已是本次迁改的10条超高压线路中较长的一个。在这22天内,施工团队需要新建7座60米以上的高压线塔(最高达92.2米),并同步更换导线、地线和光缆。“这22天,容不得半点差错,我们提前一年多就已经开始准备,”闵杰介绍,调度团队模拟了上百种负荷分配方案,确保每一度电都有去处,同时提前完成了入场通道施工、材料准备、部件组装,为后期进场施工提供了条件。

随着超高压线路迁改这一“卡脖子”环节的打通,成眉线建设也按下了“加速键”。截至目前,成眉线全线8座车站主体结构已封顶,9台盾构已累计掘进15000余米,2个盾构区间已双线洞通。线路开通后,将有效促进成眉两地间产业、人口及各类生产要素的高效集聚,对推动成德眉资同城化发展具有重要意义。
